Redresseur
Un redresseur convertit une tension alternative en une tension continue. Les critères d’évaluation de la qualité d’une solution sont :
- faible ondulation de la tension de sortie
- rendement élevé
- faible coût / nombre de composants
- faible sollicitation du réseau
Redresseur à diodes

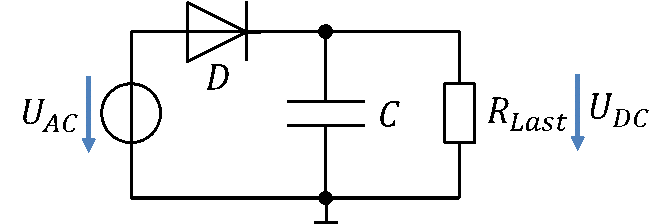

Les redresseurs les plus simples, et donc les moins chers, sont réalisés avec des diodes. Le schéma suivant illustre le principe de fonctionnement :

Comme tension alternative d’entrée UAC, nous prenons la tension du réseau, de fréquence 50Hz et de valeur efficace 230V. La valeur de crête vaut alors environ 325V. Lorsque cette tension est supérieure à la tension continue de sortie UDC, la diode D conduit le courant. La tension aux bornes de la diode est alors à peu près égale à sa tension de seuil. Le condensateur se charge à travers la diode.
Après un court temps de charge, la tension du condensateur correspond donc presque à la valeur de crête de la tension d’entrée. Dès que la tension d’entrée devient inférieure à la tension du condensateur, la diode se bloque. La source d’entrée est alors séparée du reste du circuit comme par un interrupteur ouvert.
Le courant circule en permanence dans la résistance de charge. Il provient soit de la diode, soit du condensateur. Lorsque la diode ne conduit pas, le courant circule donc du condensateur vers la résistance de charge. Pendant ce temps, la tension du condensateur diminue.

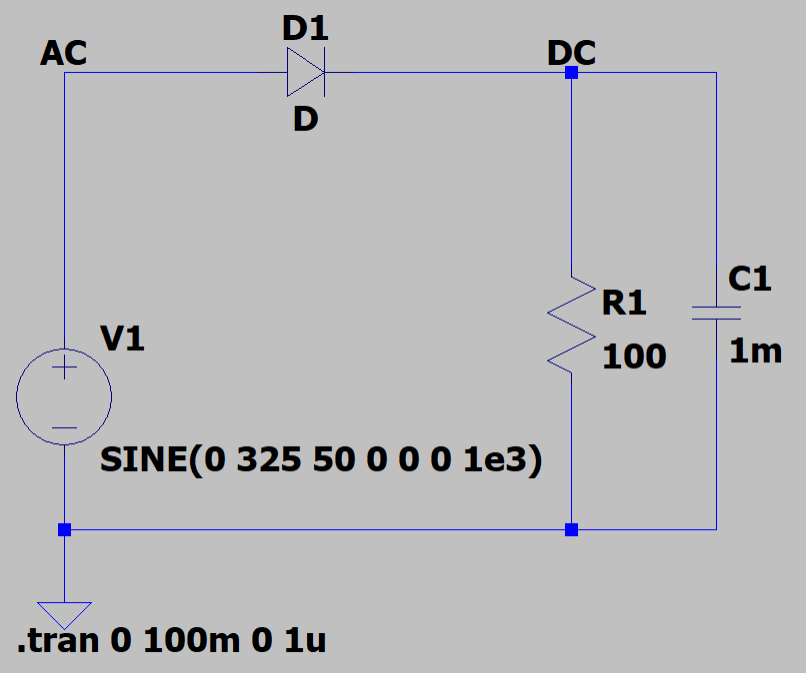

Après environ une période du sinus d’entrée, la tension d’entrée redevient supérieure à la tension du condensateur. La diode devient alors conductrice et le condensateur est rechargé à travers elle. Le condensateur se charge jusqu’à la valeur de crête de la tension alternative, moins une tension de seuil. Les figures suivantes montrent un schéma LTspice et un tracé :

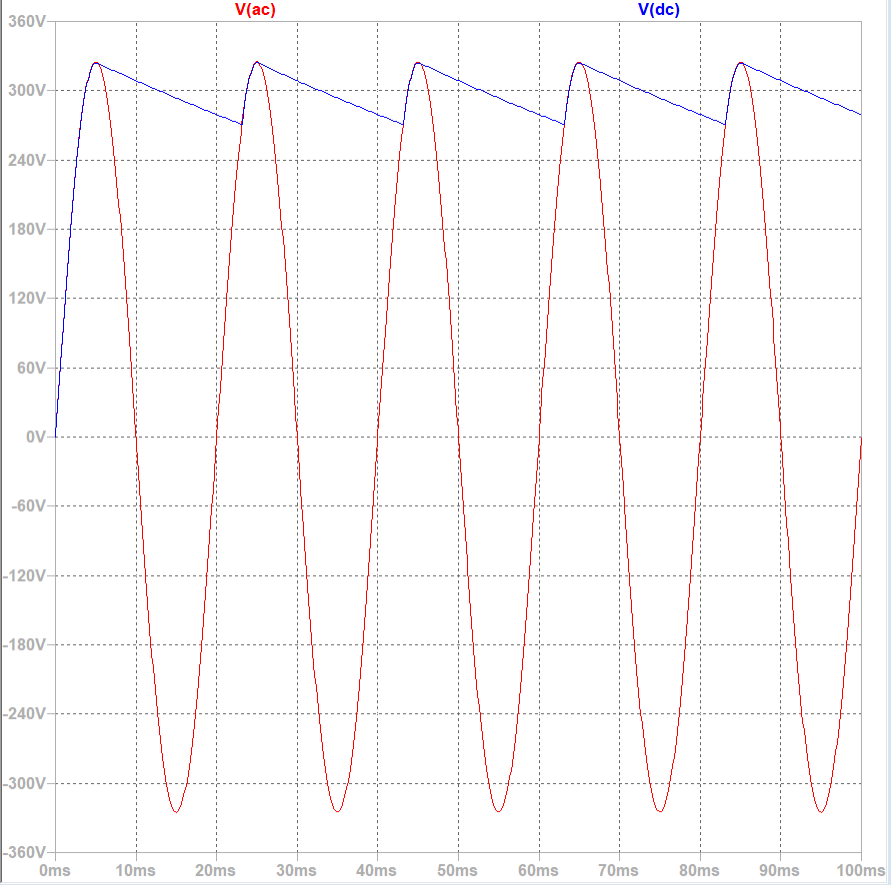

La tension alternative d’entrée est représentée en rouge. En bleu, vous voyez la tension de sortie aux bornes de la résistance de charge et du condensateur. Le résultat n’est pas particulièrement bon. La tension de sortie présente une ondulation trop importante.
L’ampleur de la chute de la tension de sortie entre les cycles de charge dépend de la résistance de charge, c’est-à-dire du courant de charge. Plus le courant de charge dans la résistance est grand, plus la tension du condensateur baisse, car le courant de charge est prélevé sur le condensateur. Dans la simulation ci-dessus, 100Ω sont reliés à une capacité de 1mF. On a
Nous construisons un redresseur pour une charge donnée. En général, nous ne pouvons pas modifier la charge. Si la capacité augmente, la tension chute moins. Nous ne pouvons donc qu’augmenter la capacité C pour que la tension de sortie ondule moins. C’est un levier très coûteux, car les condensateurs de forte capacité coûtent cher.
Nous pouvons aussi réduire la durée dt pendant laquelle le condensateur se décharge. C’est un moyen comparativement peu coûteux de réduire l’ondulation de la tension de sortie. Pour cela, le condensateur doit être chargé plus souvent.

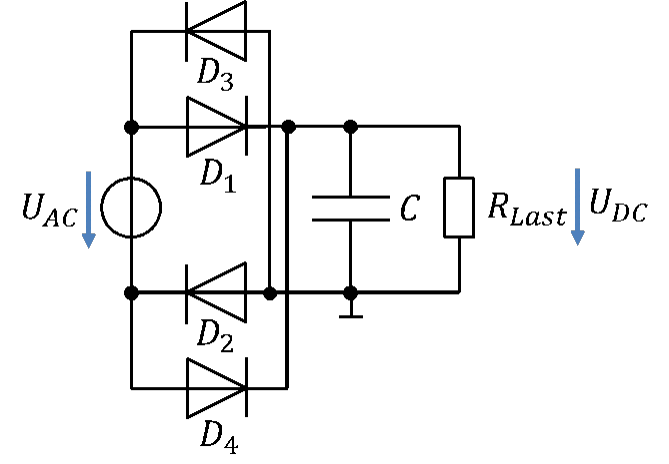

Si nous pouvons augmenter la fréquence du sinus, c’est une solution judicieuse. Malheureusement, ce n’est pas possible si nous voulons redresser la tension du réseau. C’est pourquoi, dans une première étape, nous utilisons aussi l’alternance négative du sinus. Le circuit correspondant s’appelle un redresseur en pont.

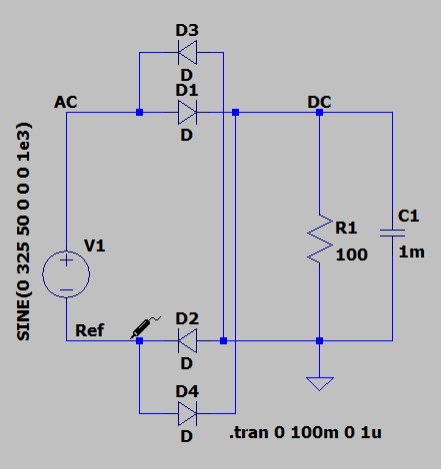

Nous plaçons la masse sur la borne inférieure du condensateur. La source d’entrée n’est donc plus reliée à la masse. Ce n’est pas grave, car la masse n’est qu’un point de référence arbitraire pour U = 0V dans un circuit. Lorsque D2 ou D4 conduit, la borne inférieure de la source d’entrée est à peu près au potentiel de la masse.
Lorsque la tension alternative d’entrée est supérieure à la tension du condensateur, les diodes D1 et D2 conduisent. Le redresseur fonctionne comme décrit plus haut dans ce chapitre. Lorsque la tension alternative d’entrée est inférieure à l’opposé de la tension du condensateur, les diodes D3 et D4 conduisent.
Le potentiel sous la source d’entrée est alors supérieur au potentiel au-dessus du condensateur. D4 conduit donc. Le potentiel au-dessus de la source d’entrée est alors négatif. S’il est inférieur à la masse, D3 conduit. De cette manière, le condensateur est chargé par l’alternance inférieure du sinus. Vous le voyez dans la simulation suivante :

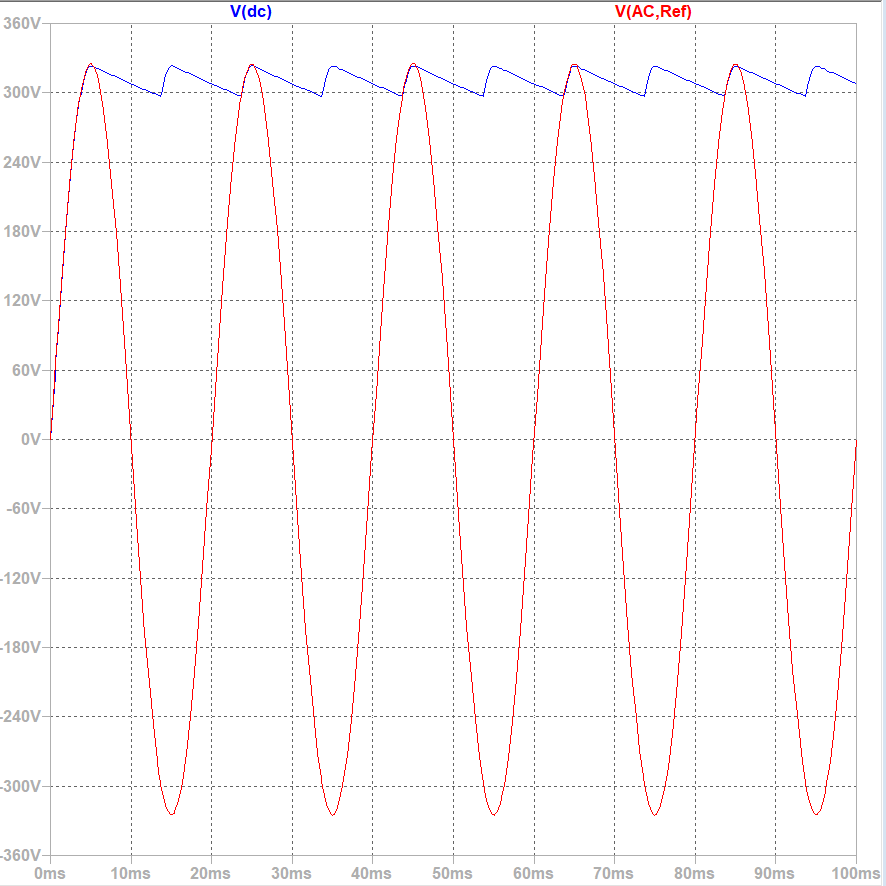

Dans la figure du bas, vous voyez la tension continue en bleu. Elle ne chute plus que de moitié, car le condensateur est maintenant rechargé deux fois par période du sinus d’entrée. En rouge, vous voyez la tension alternative d’entrée. Elle n’est pas référencée à la masse, mais au potentiel situé sous la source d’entrée (Ref).
Ce circuit nécessite 4 diodes au lieu d’une seule. En contrepartie, l’ondulation de la tension de sortie est divisée par deux. C’est beaucoup moins cher que de doubler la capacité du condensateur pour obtenir le même effet.
Redresseur triphasé

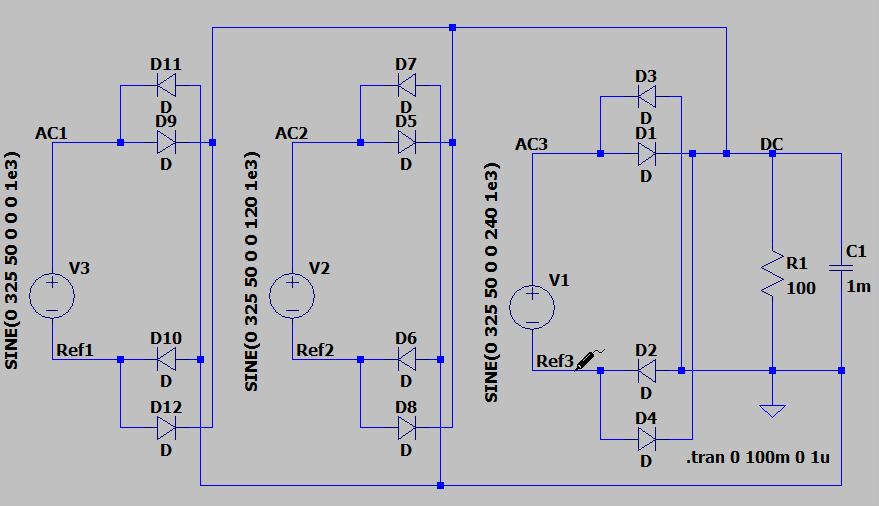

Le réseau est triphasé, sous la forme d’un système de tensions triphasé symétrique. C’est pourquoi, à l’étape suivante, nous utilisons les trois phases, dont les tensions sont décalées de 120° les unes par rapport aux autres. Nous obtenons ainsi encore davantage d’instants auxquels le condensateur est rechargé.

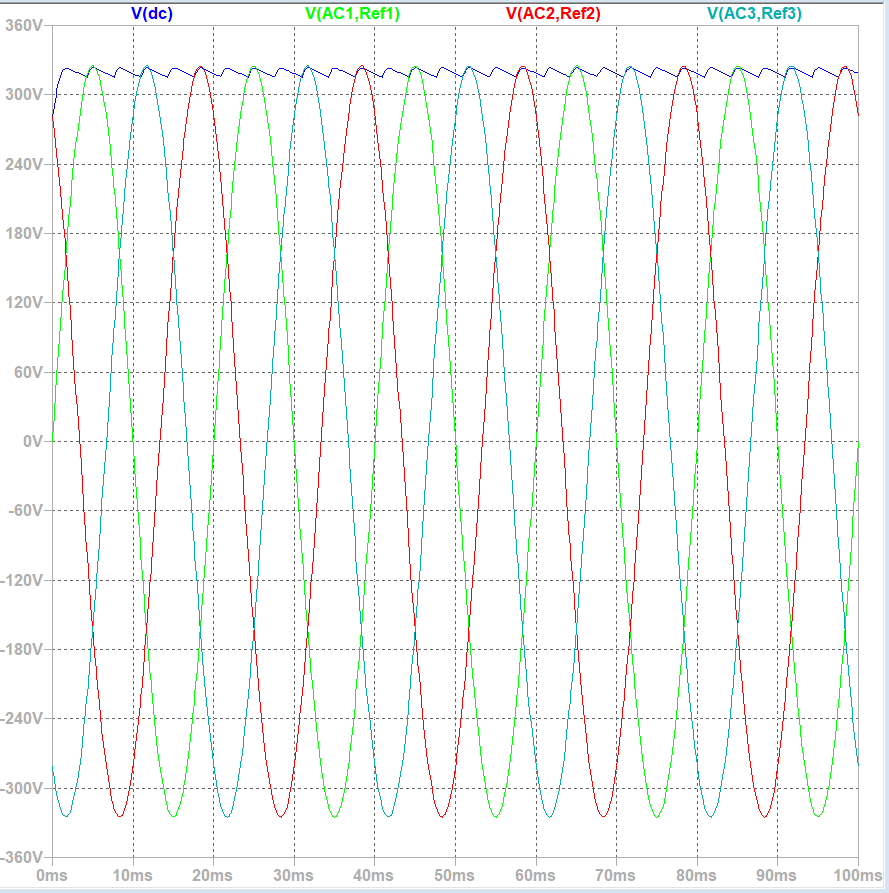

Avec 3 phases et l’utilisation de l’alternance inférieure pour chacune, l’ondulation peut être réduite d’un facteur 6 par rapport au redresseur le plus simple.
Examinons ensuite la sollicitation du réseau. Quand et combien de courant circule-t-il du réseau vers le redresseur ? Le gestionnaire du réseau souhaite un courant sinusoïdal présentant une forte composante active, avec au moins cos(φ) = 0,95. À forte puissance, ce souhait devient une exigence légale.
Reprenons pour cela le redresseur à diodes le plus simple en simulation :

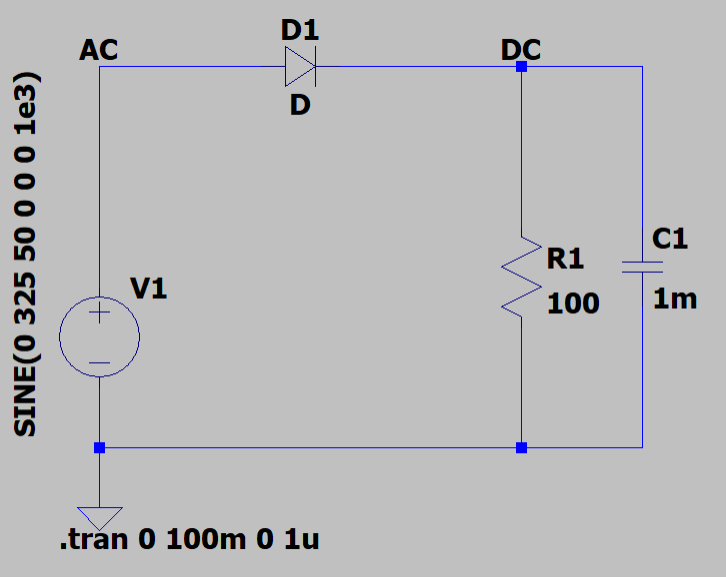

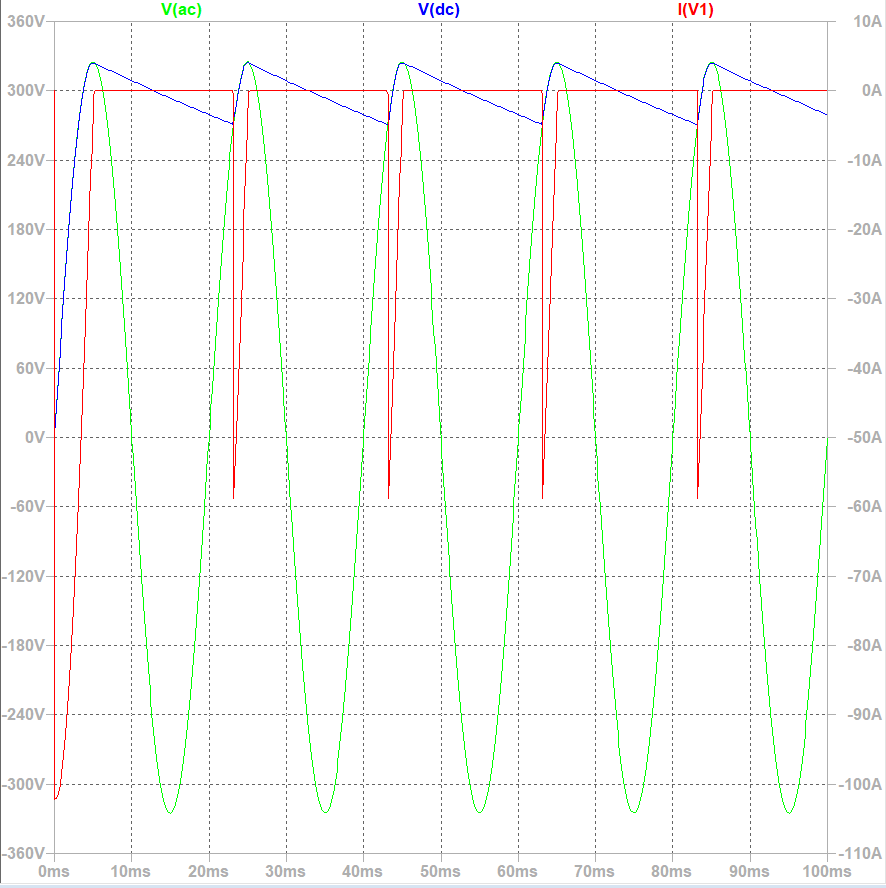

Dans la simulation, la tension alternative d’entrée est représentée en vert et la tension continue de sortie en bleu. En rouge, vous voyez le courant que doit fournir la source. Le courant n’est manifestement pas sinusoïdal. Si vous devez prélever de fortes puissances sur le réseau, il vous faut donc une solution totalement différente. Un étage d’entrée actif (active front end) avec correction du facteur de puissance résout le problème de manière professionnelle. Nous n’étudions pas ce circuit plus en détail ici. Avec ce circuit, de la puissance peut aussi être réinjectée dans le réseau.
